Kompletná rekonštrukcia kúpeľne v paneláku trvá 10 až 15 pracovných dní, s búraním jadra a novými priečkami 3 až 4 týždne. Rozpísal som harmonogram deň po dni vrátane technologických prestávok, ktoré sa nedajú obísť, a sedem vecí, ktoré na stavbe najčastejšie kradnú čas.
Rýchla odpoveď: s koľkými dňami počítať
Keď mi zavolá zákazník z Petržalky či Ružinova, prvá otázka je takmer vždy rovnaká: „Ako dlho budeme bez kúpeľne?” Odpoveď závisí od rozsahu prác, nie od šikovnosti majstra. Za 12 rokov v bratislavských panelákoch sa mi termíny ustálili takto:
Trvanie rekonštrukcie kúpeľne podľa rozsahu
Pracovné dni od prvého dňa búrania po odovzdanie hotovej kúpeľne.
| Položka | Cena |
|---|---|
| Čiastočná prerábka (sanita, batérie, bez búrania obkladov) | 3 – 7 pracovných dní |
| Kompletná kúpeľňa (búranie, rozvody, obklady, sanita) | 10 – 15 pracovných dní |
| Kúpeľňa plus WC — celé bytové jadro bez zmeny priečok | 15 – 20 pracovných dní |
| Bytové jadro s novými priečkami | 3 – 4 týždne |
Do týchto termínov nepočítam prípravnú fázu — výber a objednanie obkladov a sanity, vybavenie formalít u správcu. Tá trvá 1 až 2 týždne a zvládnete ju popri bežnom živote. Čísla z tabuľky platia odo dňa, keď sa prvýkrát zavŕta do steny, po deň, keď si napustíte vaňu.
A prečo taký rozptyl? Dve rovnako veľké kúpeľne v tej istej Petržalke sa môžu líšiť aj o týždeň: jedna má rovné steny a rozvody na pôvodných miestach, druhá skrýva za obkladom prehnité potrubie a majitelia k tomu menia dispozíciu. Presný termín preto poviem vždy až po obhliadke — a potom ho aj dodržím, pretože naň nadväzujú ďalšie zákazky.
Prečo to nejde rýchlejšie: technologické prestávky
Rekonštrukcia kúpeľne nie sú preteky v tom, kto rýchlejšie kladie obklady. Veľkú časť harmonogramu tvoria takzvané mokré procesy — a tie majú svoje fyzikálne tempo, ktoré neurýchli ani najlepší majster:
- Poter musí pred kladením dlažby zrieť 24 až 48 hodín, inak sa dlažba časom oddelí a duní.
- Hydroizolácia sa nanáša v dvoch vrstvách a každá potrebuje 12 až 24 hodín schnutia. Druhá vrstva na mokrú prvú je, akoby ste ju nenatreli vôbec.
- Lepidlo pod obkladom zreje 24 hodín — až potom sa smie škárovať.
- Silikóny na záver potrebujú 24 hodín bez kontaktu s vodou.
Keď si to spočítate, len čisté čakanie robí 4 až 5 dní. Preto poctivá kompletná kúpeľňa nikdy netrvá päť dní — a preto spozornejte, keď vám niekto taký termín sľúbi.
Harmonogram deň po dni: kompletná kúpeľňa v paneláku
Takto vyzerá u mňa bežná kompletná rekonštrukcia panelákovej kúpeľne bez zmeny priečok — pätnásť pracovných dní, tri kalendárne týždne. Rozvody vody a kanalizácie robím osobne, elektrinu a obklady stáli partneri, takže dni na seba nadväzujú bez prestojov.
Rekonštrukcia kúpeľne — 15 pracovných dní
-
Deň 1 – 2: Búranie a odvoz sute
Dole idú obklady, dlažba, stará sanita a pri jadre aj umakart. Suť odchádza priebežne do kontajnera (v Bratislave 150 – 300 €), výťah a chodbu chránime fóliou. Na konci druhého dňa vidím holé steny a rozvody — a viem povedať, či nás nečaká prekvapenie.
-
Deň 3 – 5: Rozvody vody, odpadu a elektriny
Vymieňam staré oceľové a liatinové rozvody za plastové a pripravujem vývody presne podľa novej sanity. Elektrikár ťahá okruhy pre práčku, osvetlenie a rebríkový radiátor. Pred zakrytím robím tlakovú skúšku — jedinú poistku, že pod obkladom nič netečie. Pri výmene odpadov je WC deň-dva mimo prevádzky.
-
Deň 6 – 7: Omietky a poter
Steny sa vyrovnajú a podlaha dostane nový poter (25 – 35 €/m²). Nasleduje prvá veľká technologická prestávka: poter musí pred ďalšou vrstvou zrieť 24 až 48 hodín.
-

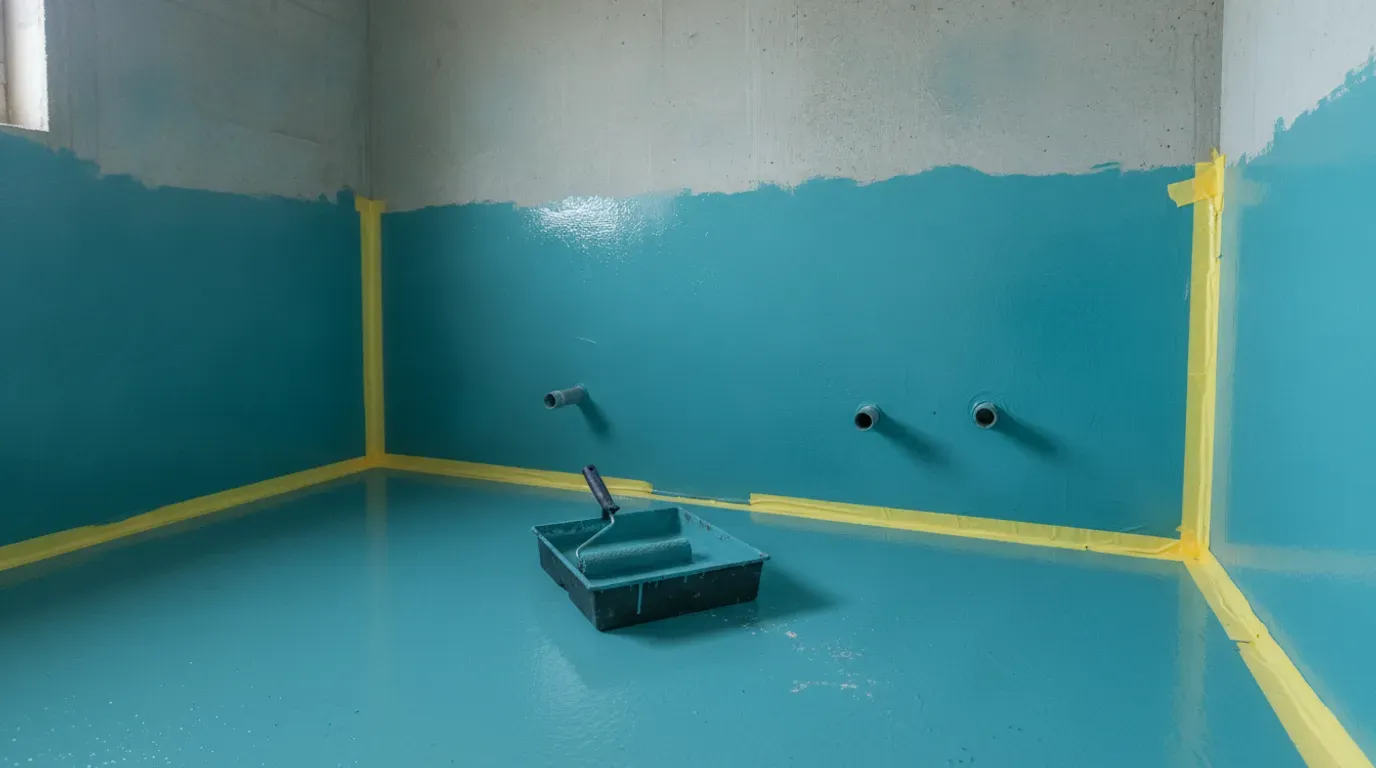

Deň 8: Hydroizolácia
Stierková hydroizolácia podlahy a stien v sprche a okolo vane, s tesniacimi páskami v rohoch a manžetami na prestupoch. Dve vrstvy, každá schne 12 až 24 hodín. U mňa je hydroizolácia vždy v cene rekonštrukcie.
-

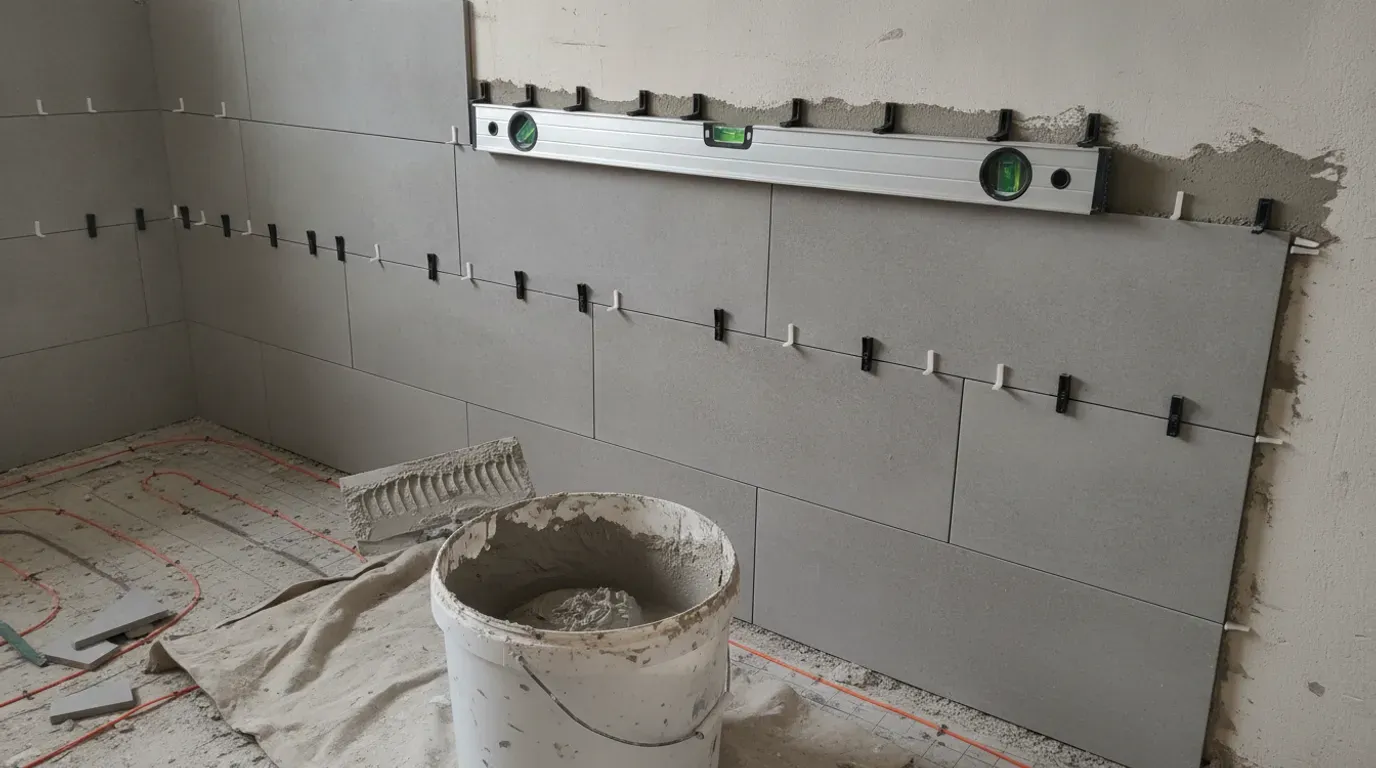

Deň 9 – 12: Obklady a dlažba
Najdlhšia remeselná etapa. Bežný formát ide svižne, veľkoformát je pomalší a drahší (práca 50 – 80 €/m² oproti bežným 38 – 45 €/m²). Rezy okolo vane, nika v sprche a zarovnané škáry si žiadajú čas — tu sa kvalita nedá tlačiť na rýchlosť.
-
Deň 13: Škárovanie a maľovanie
Lepidlo od posledného obkladu zrelo 24 hodín, takže sa škáruje, maľuje strop a stavba sa čistí pred montážou.
-
Deň 14 – 15: Montáž sanity a silikóny
Osádzam WC, umývadlo, vaňu či sprchový kút, batérie, zrkadlo a doplnky. Všetky spoje prechádzajú skúškou tesnosti, silikóny potrebujú posledných 24 hodín bez vody. Odovzdávam hotovú kúpeľňu so zárukou 24 mesiacov na prácu.
Pri celom bytovom jadre s novými priečkami sa harmonogram natiahne na 3 až 4 týždne — pribúda búranie umakartu, stavba priečok z pórobetónu alebo sadrokartónu a ďalšie schnutie omietok. Ak riešite aj búranie umakartu a nové priečky, ceny a celý postup som podrobne rozpísal v samostatnom článku o rekonštrukcii bytového jadra v paneláku.
7 vecí, ktoré rekonštrukciu najčastejšie predlžujú
Harmonogram vyššie je reálny — ale len vtedy, keď sa nič nezasekne. Toto je sedem najčastejších zožieračov času z mojej praxe a spôsob, ako sa im vyhnúť.
1. Neskoré dodávky obkladov a sanity
Najčastejší dôvod sklzu vôbec. Obklad je „skladom”, lenže v centrálnom sklade výrobcu — a dodanie trvá dva týždne. Stavba medzitým stojí presne vo fáze, keď má nastúpiť obkladač. Preto trvám na tom, aby obklady, dlažba, vaňa aj WC boli fyzicky v byte ešte pred prvým dňom búrania.
2. Zmeny počas prác
„Predsa len chceme vaňu namiesto sprchového kúta.” Ak to zaznie po hotových rozvodoch, znamená to nové vývody, iný odpad, posun elektriny — a 2 až 4 dni navyše. Každé rozhodnutie urobené vopred je lacnejšie a rýchlejšie než to isté rozhodnutie uprostred stavby.
3. Skryté prekvapenia po vybúraní
V panelákoch zo 60. až 80. rokov nikdy neviete s istotou, čo je za umakartom: zhnité liatinové koleno hlboko v šachte, premočený panel od rokov kvapkania, elektrické spoje bez krabíc. Vidno to až po vybúraní. Preto do harmonogramu vždy počítam rezervu 2 – 3 dni.
4. Čakanie na remeselníkov pri zlej koordinácii
Klasika, keď si majiteľ objednáva profesie samostatne: vodár skončil v utorok, murár môže až v pondelok a obkladač medzitým zobral inú zákazku. Každý takýto prestoj stojí deň-dva. U mňa robia elektrikár aj obkladač v stálej zostave, takže etapy na seba nadväzujú bez okien.
5. Odstávka stúpačky
Zásah do stúpačky sa musí nahlásiť správcovi a oznam o odstávke visí na výveske minimálne 3 dni vopred. Ak sa na to príde až v deň, keď má byť potrubie prepojené, práce na rozvodoch jednoducho stoja. Tieto formality riešim so správcom hneď pri podpise zákazky.
6. Dodatočné murárske opravy
Po zbúraní starých obkladov občas zostanú steny, ktoré držali pokope viac obkladom než omietkou. Vyrovnanie hlbokých nerovností a vypadaných kusov pridá deň práce plus schnutie. Na rovné steny sa veľkoformát položiť dá, na krivé nie.
7. Schnutie v zime a pri vlhku
Poter, omietky a hydroizolácia schnú ideálne pri izbovej teplote a bežnej vlhkosti vzduchu. V zime v byte s vypnutým kúrením alebo pri dlhom sychravom počasí sa časy predlžujú o 1 až 3 dni. Kvalitný majster radšej počká — obklad na vlhkom podklade je istá neskoršia reklamácia.
Ako sa pripraviť, aby rekonštrukcia odsýpala
Dobrá správa: väčšinu zdržaní z predchádzajúcej kapitoly viete ovplyvniť vy sami — ešte pred prvým dňom prác. Z mojej skúsenosti platí jednoduché pravidlo: každá hodina prípravy pred začiatkom ušetrí deň na stavbe.
Špecifiká paneláku: výťah, susedia a stúpačky
Panelák nie je rodinný dom — rekonštrukcia sa vždy dotkne aj vchodu a susedov. Domy zo 60. až 80. rokov majú úzke chodby, spoločné stúpačky pre celý vchod a domový poriadok, ktorý hluk jasne obmedzuje; kto to ignoruje, rieši namiesto obkladov sťažnosti. Za roky v Petržalke, Ružinove a Dúbravke som si osvojil pár pravidiel, ktoré šetria nervy všetkým:
- Ochrana spoločných priestorov. Výťah a chodbu od bytu po vchod vystielame fóliou a doskami. Poškriabaný výťah vie správca vyfakturovať a susedské vzťahy pokazí spoľahlivejšie než hluk.
- Suť dole každý deň. Vrecia so suťou nemajú čo stáť týždeň na chodbe. Kontajner (150 – 300 €) objednávam na dni búrania a suť ide dole priebežne.
- Susedia vedia vopred. Lístok do schránok s termínom prác a telefónnym číslom vyrieši väčšinu konfliktov skôr, než vzniknú. Hlučné práce robíme v pracovných dňoch v čase, ktorý pripúšťa domový poriadok.
- Odstávka stúpačky s predstihom. Oznam na výveske minimálne 3 dni vopred a samotné prepájanie plánujem tak, aby bol vchod bez vody len niekoľko hodín, nie celý deň.
Často kladené otázky
Často kladené otázky
Ako dlho trvá rekonštrukcia bežnej kúpeľne v paneláku?
Kompletná rekonštrukcia kúpeľne — búranie, nové rozvody, elektrina, hydroizolácia, obklady a sanita — trvá 10 až 15 pracovných dní. Ak sa rieši naraz kúpeľňa aj WC, teda celé bytové jadro bez zmeny priečok, počítajte s 15 až 20 pracovnými dňami. K tomu pripočítajte 1 až 2 týždne prípravy pred začiatkom: objednanie materiálov a formality u správcu.
Ako dlho trvá rekonštrukcia celého bytového jadra?
Bytové jadro s búraním umakartu a novými priečkami trvá 3 až 4 týždne. Murované jadro z pórobetónu je zhruba o týždeň pomalšie než sadrokartónové, lebo murivo a omietky potrebujú vyschnúť. Súčasťou termínu sú technologické prestávky — schnutie poteru, dvoch vrstiev hydroizolácie a lepidla — ktoré sa nedajú preskočiť.
Dá sa kúpeľňa zrekonštruovať za týždeň?
Čiastočná prerábka áno — výmena sanity a batérií bez búrania obkladov trvá 3 až 7 dní. Kompletná rekonštrukcia sa za týždeň poctivo stihnúť nedá: samotné technologické prestávky (poter 24 – 48 hodín, dve vrstvy hydroizolácie po 12 – 24 hodín, lepidlo 24 hodín pred škárovaním, silikóny 24 hodín) predstavujú 4 až 5 dní čakania. Kto sľubuje kompletnú kúpeľňu za 5 dní, šetrí práve na nich.
Dá sa počas rekonštrukcie kúpeľne bývať doma?
Dá, väčšina mojich zákazníkov doma ostáva. Najnáročnejšie sú prvé dni búrania — prach a hluk — a 1 až 2 dni, keď je pri výmene odpadov WC mimo prevádzky; na ten čas viem osadiť provizórne riešenie. Voda sa odstavuje len na niekoľko hodín pri prepájaní rozvodov. Rodinám s malými deťmi odporúčam odísť aspoň na dni búrania.
Kedy mám objednať obklady a sanitu?
Ideálne 2 až 3 týždne pred začiatkom prác, aby bolo všetko fyzicky u vás doma skôr, než sa začne búrať. Neskorá dodávka obkladov je najčastejší dôvod, prečo rekonštrukcia naberie sklz — stavba stojí a remeselníci sa medzitým rozídu na iné zákazky. Pri zákazke na kľúč objednávky a termíny dodania strážim ja.
Čo rekonštrukciu kúpeľne najviac zdržuje?
Tri najčastejšie príčiny z mojej praxe: neskoré dodávky obkladov a sanity, zmeny zadania počas prác (napríklad presun WC po hotových rozvodoch) a skryté prekvapenia po vybúraní — zhnité potrubie v šachte či premočený panel. Prvé dve viete ovplyvniť dôslednou prípravou, na tretiu treba rezervu 2 – 3 dni a približne 10 % rozpočtu.
Súvisiace služby
Rekonštrukcia
Rekonštrukcia kúpeľne →
Rekonštrukcia kúpeľne v Bratislave na kľúč — od búrania po montáž sanity. Rozvody vody robí skúsený …
Montáž
Montáž vane →
Montáž vane v Bratislave — akrylátová, smaltovaná, rohová. Osadenie, pripojenie odpadu a batérie. Či…
Montáž
Montáž sprchového kúta →
Montáž sprchového kúta v Bratislave — štandardný, walk-in, nika. Vanička, dvere, batéria. Komplexná …
